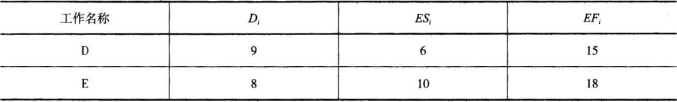

  单选题在单代号搭接网络图中,工作G的持续时间为4天,紧前工作有D、E工作。工作D—G之间的搭接关系为STF=12天,工作E—G之间的搭接关系为STS=6天,D、E工作的时间参数见下表,则G工作的最早开始时间为()天。

A.12
B.14
C.16
D.18

  ---------------------------------

  参考答案:C

  ---------------------------------

  [华图教育答案解析]:本题主要考查搭接网络图中各种搭接关系的含义和最早开始时间的计算。STF为开始到结束的时间间隔;STS为开始到开始的时间间隔。由D和G的关系可知G最早开始的时间为6+12—4=14天;由E和G的关系可知G的最早开始时间为10+6=16天,所以两者取大为16天。
